Alle kabels en leidingen op en rond de Petercelle-as worden vanaf volgende week vernieuwd. In totaal gaat het om zowat 60 kilometer kabels. De werken verlopen in drie grote fases en duren tot de zomer van 2026.
Op maandag 11 maart starten de voorbereidende nutswerken op en rond de Petercelle-as. In totaal worden zo'n 14 kilometer elektriciteitskabels, 5 kilometer kabels voor openbare verlichting, 1,5 kilometer buizen voor gas, 36 kilometer telecomkabels én de waterleidingen tegelijk aangepakt. Een enorm werk, maar ook hoognodig. De oudste waterleiding ligt er al sinds 1880.
Door gefaseerd te werken, beperken we de hinder voor de bewoners en de handelaars. Dat is een hele oefening. De Petercelle-as is immers niet alleen bovengronds een drukke verkeersader door de stad. Ook onder de grond is het drummen, maar dan met nutsleidingen.Filip Watteeuw, schepen van Mobiliteit

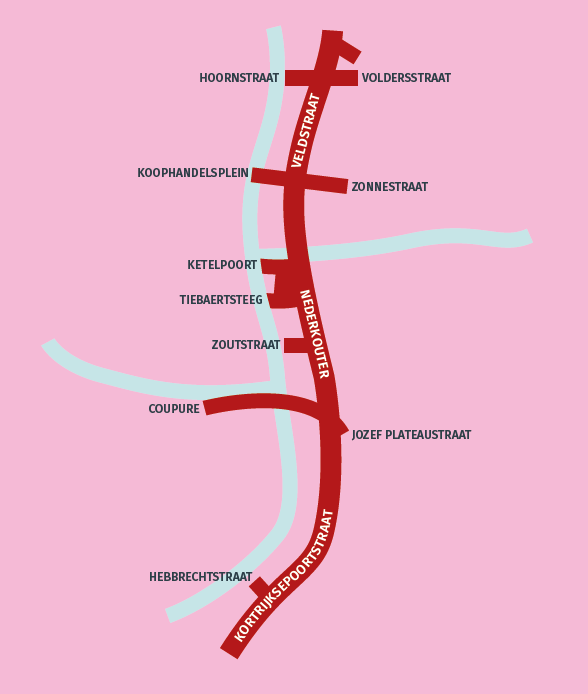

De werken verlopen in drie grote fases. Nog tot december 2024 wordt er gewerkt van de Veldstraat tot en met het Koophandelsplein. Van januari 2025 tot juli 2025 volgt de Nederkouter tot en met de Verlorenkost. En van augustus 2025 tot eind 2025 is de Kortrijksepoortstraat tot aan de stadsring R40 aan de beurt. In de zomer van 2026 zijn alle voorbereidende werken afgerond. Daarna kan de echte heraanleg van start gaan.
Door in fases te werken, wordt de hinder voor bewoners en handelaars zoveel mogelijk beperkt. Woningen en handelspanden blijven altijd toegankelijk en er wordt nooit aan beide zijden van de straat tegelijk gewerkt. Verkeer stadsinwaarts blijft mogelijk en de parkings Kouter en Savaanstraat blijven bereikbaar. Tot slot worden de werken tijdens de solden- en feestenperiode beperkt om bezoekers en bewoners alle ruimte te geven.
- Sofie Aelterman, kabinet schepen Watteeuw, gsm 0471 90 57 04, e-mail sofie.aelterman@stad.gent
- Filip Watteeuw
- Eerste schepen en schepen van Mobiliteit, Publieke Ruimte en Stedenbouw, stadhuis, Botermarkt 1, 9000 Gent, tel. 09 266 50 94, e-mail schepen.watteeuw@stad.gent
Contacteer ons
-
- Persteam - Dienst Communicatie
-
Franklin Rooseveltlaan 1
9000 Gent
e: pers@stad.gent
t: 09 266 52 37
Kopieer link
https://persruimte.stad.gent/235293-60-kilometer-nieuwe-kabels-en-leidingen-onder-petercelle-asGerelateerde onderwerpen
Gerelateerd nieuws
Tram- en wegenwerken met impact op verkeer tussen Gent en Evergem
Tramlijn T2 zal vanaf 1 september 2025 onderbroken zijn tussen Gent Rabot en Evergem. Daarnaast zijn er nog andere wegenwerken in de buurt.
Drie jaar fietstaxi: al 750 ritten per maand en vraag blijft stijgen
De fietstaxi's zijn bedoeld voor minder mobiele mensen en worden bestuurd door vrijwilligers, waaronder heel wat nieuwkomers.
Veiligere omgeving voor school Oude Bareel in Sint-Amandsberg
De schoolomgeving in de Schuurstraat wordt vanaf maandag heringericht met een breder voetpad, meer groen en een verkeersplateau.
Nieuwe verkeerssituatie in Tolhuiswijk na opening Verapazbrug
De noordelijke helft van de Verapazbrug gaat in juli open, waardoor de ring R40 verschuift naar de Afrikalaan en de Koopvaardijlaan.
Stationplein Wondelgem krijgt nog dit jaar herinrichting
Het plein wordt veiliger voor voetgangers, en bussen van De Lijn zullen er ook kunnen keren, zodat ze niet meer langs de Molenstraat moeten.
